쉼터 생활에 필수인 상수도 연결, 어디서부터 시작해야 할지 처음이라 막막할 수 있죠. 업체 선정부터 시공 마무리까지, 건축주가 알아야 할 내용을 정리해 드려요.
체류형 쉼터는 전기·수도·가스 등 새로운 간선공급설비 설치가 법적으로 제한돼요. 따라서 설치 전, 반드시 관할 지자체 건축과나 수도사업소에 문의해 설치 가능 여부를 확인하세요.
1. 주요 설치 순서
상수도 대행 업체 상담 및 현장조사
신청·허가 및 비용 납부
굴착 후 본관 탭핑·인입관 매설
계량기 설치
수압시험·세척/소독
검사·통수
쉼터까지 수도배관 연결 (별도 공사)
💡 상수도 인입이 불가능하거나 비용이 과도하게 드는 경우, 지하수 개발이 대안이 될 수 있어요. 자세한 내용은 '지하수 개발'내용을 확인해 보세요.
2. 시공업체 선정하기
시공 업체 선정 후 계약을 체결하면, 신청부터 최종 준공 신고까지 모든 과정을 시공 업체에서 진행하며, 건축주는 신청에 필요한 서류만 준비하여 전달하면 간편하게 진행할 수 있어요.
① 지자체 지정 등록·대행업체 여부 확인
지자체 홈페이지나 수도사업소 홈페이지에서 해당 업체가 등록·대행업체로 지정되어 있는지 반드시 확인하세요.
② 시공 사례 확인
업체의 홈페이지나 블로그를 찾아 실제 시공 사진, 후기, 작업 과정 등을 확인해 보세요.
③ 견적서 검토
자재와 시공비 항목이 구체적이고 적정한지 확인하세요.
해당 지역 거주자나 토목·건축 전문 커뮤니티를 통해 비슷한 규모의 시공 사례와 견적을 비교해 보세요.
④ 상담 태도 점검
전체 시공 절차를 이해하기 쉽게 설명해 주는지, 질문에 성실하고 명확하게 답변하는지 확인하세요.
3. 업체 시공 범위
표준 인입 (기본 시공)
굴착부터 → 본관 탭핑 → 인입관 매설 → 계량기 설치까지
쉼터 인입 (별도 계약)
계량기부터 → 쉼터 외부 배관까지
💡 같은 업체에 쉼터 연결까지 진행하면 공정·책임이 명확하고 시간도 절약할 수 있어요.
4. 표준 시공 방법
① 현장조사·설계 확정
경로/깊이(지역 동결심도 이하), 관경, 계량기 위치, 보온·열선 계획
② 신청·허가 & 납부
급수공사 신청 진행 → 원인자부담금(지자체) + 공사비(업체) 납부
③ 시공(인입)
본관 탭핑 → 대지 경계까지 인입관 매설 → 계량기 보호함·계량기 설치 → 역류방지밸브, PRV (고압 시)
✔️ PRV(감압 밸브)는 지역·지형·본관 조건에 따라 수압이 다르기 때문에 설치 여부가 달라질 수 있어요.
굴착부 원상복구
④ 시험·검사·통수
수압시험(누수 확인) → 관내 세척/소독 → 준공검사 통과 → 개전(물 틀기)
⑤ 사유측(계량기→쉼터) 연결
계량기부터 쉼터 건축물 외벽 관통부 슬리브 + 방수/기밀
배관 열선 설치 (계약 포함 시)
⑥ 인수인계
밸브·계량기 위치, 비상 차단 요령, 동파 관리, 시공 사진·도면 인계
5. 단계별 역할 분담표
상수도 업체
상담·현장조사 : 수도 본관 위치 확인 및 쉼터 연결 경로 및 깊이 설계
신청·허가 : 급수공사 신청
비용 납부 : 공사비 산출·고지
시공(인입) : 굴착 후 배관 및 계량기 시공
시험·검사 : 수압시험 및 준공검사
쉼터 연장 : 쉼터까지 배관 연결 시공 (계약 시)
마무리 : 사용·관리 방법을 건축주에 안내
건축주
상담·현장조사 : 계량기 위치·실내 진입 지점 제시 및 기존 매설물 위치 공유
신청·허가 : 가설건축물 신고필증 외 서류 제공
비용 납부 : 원인자부담금(지자체) + 공사비(업체) 납부
시공(인입) : 현장 출입 및 차량 동선 협조
시험·검사 : 시험 확인
쉼터 연장 : 실내 누수 확인
마무리 : 도면 등 자료 보관 및 점검 방법 숙지
6. 품질·안전 포인트
동결심도 이하 매설
동결심도란?
겨울에 땅이 얼 수 있는 최대 깊이로, 이를 넘어 매설해야 동파를 방지할 수 있어요.

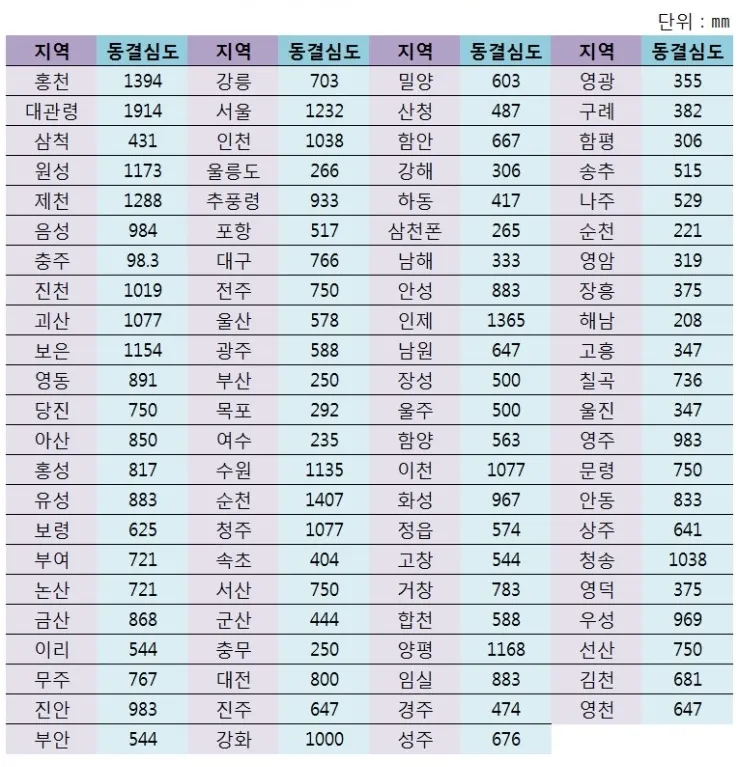

지역별 차이 이유
지형 및 기후 : 춘천·원주 같이 내륙 고지대는 동결 기간이 길고 깊이 얼기 쉬움
도시 vs 해안 차이 : 도시화·난방 영향 등으로 동결 심도가 상대적으로 낮음
제주 같은 남부 해안은 한겨울에도 거의 얼지 않아 동결심도가 매우 낮음
보온·열선
바람 통하는 곳(데크 하부, 노출 배관) 집중 보강
수압 관리
고압(기구 파손 우려) → PRV(감압 밸브) 설치
저압(말단 유량 부족) → 관경 재검토·부스터펌프/저수조 검토
사진 기록
매설 전/후, 밸브·관로 위치를 촬영해 두면 추후 유지보수 시간·비용 절감
✔️ 계약 시 도면, 시공 사진 인계 조건을 넣고 하자보수 기간 확인도 잊지마세요.
