농지에 상수도 연결이 어려운 경우, 지하수는 사실상 유일한 대안입니다.

쉼터 생활에 물은 필수인 만큼, 지하수 개발은 가장 먼저 진행해야 할 작업이죠.

지하수 관정 개발의 시작부터 준공까지, 전체 절차와 꼭 알아야 할 주의사항을 알려드릴께요.


1. '소공·중공·대공'의 의미

지하수 관정은 주로 관정의 직경(구경)과 굴착 깊이에 따라 소공, 중공, 대공으로 구분되며, 각 유형에 따른 용도와 특징이 달라요.

각 유형의 특징과 장단점

① 소공

  • 관정 직경 75 mm

  • 착공 깊이는 대체로 10 ~ 30 m 수준으로 얕고, 비용도 비교적 저렴해요.

  • 주로 텃밭이나 소규모 농업용 등 소량 수요에 적합하지만, 가뭄 시에는 쉽게 말라버릴 수 있고 수질도 불안정할 수 있어요.

② 중공

  • 관정 직경 약 100 mm

  • 관정 직경굴착 깊이가 소공보다 크고 깊어 수량 확보에 유리해요.

  • 생활용, 농업용, 농막 등의 일반적 활용 용도에 적합하며, 수중펌프 사용이 일반적이에요.

③ 대공

  • 관정 직경 150 mm

  • 암반층을 통과해 100미터 이상 시추할 수 있는 대형 관정으로, 고수량과 안정적인 수질 확보가 가능해요.

  • 초기 비용이 높지만 장기적인 안정성과 수질 관점에서 대공으로 시공하는 경우가 많아요.

✔️ 체류형 쉼터에는 비용은 높더라도 쾌적한 쉼터 생활을 위해 대공으로 진행하는 것을 추천드려요.


2. 위치는 어떻게 정해질까?

지하수는 단순히 “내가 원하는 위치”에 설치하는 것이 아니라 수맥이 지나가는 위치, 즉 물이 실제로 나올 가능성이 높은 곳에 설치해요.

이 위치는 다음을 통해 정해집니다.

  • 지하수 가능 지역인지 확인

    • 개발제한구역, 상수원보호구역, 군사시설보호구역 등은 불가

    • (시·군청 환경과 문의하여 미리 확인 가능)

  • 지질 정보 분석

    • 주변 관정 데이터, 지질도 참고

  • 비저항 탐사

    • 수맥 위치와 흐름 방향을 간접적으로 파악

⚠️ 이 정보를 바탕으로 시공업체가 최적의 위치를 추천하게 되는데, 그 위치에 배수관 등 지하 매설물이 있는지 미리 확인하는 것이 중요해요.


3. 지하수 관정 개발 절차

지하수 시공업체에서 탐사 진행이 완료되었다면 이후 "신고 → 시공 → 종료 신고 → 수질검사 → 준공 신고" 순서로 진행돼요.

① 지하수 개발·이용 신고

  • 시공 업체에서 관할 지자체에 개발·이용 신고서 제출

  • 주거용, 농업용은 ‘신고’로 가능

② 관정 굴착 시공

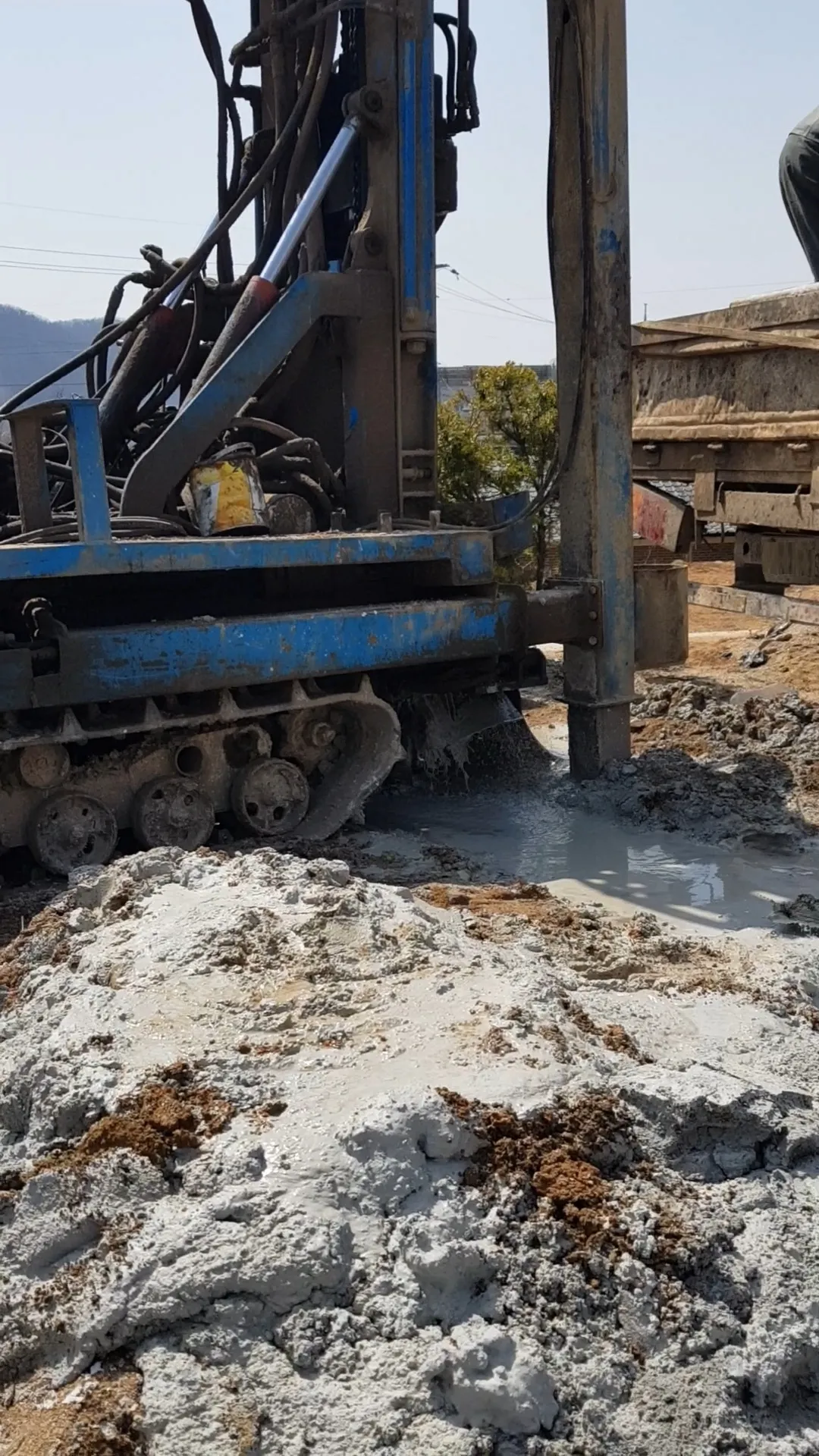

  • 굴착 장비 진입 → 수직 정렬 → 시추

  • 토사층부터 암반층 통과 후 수층 도달

  • 케이싱 설치 → 그라우팅(마감·밀봉 공정) → 펌프 시험 가동

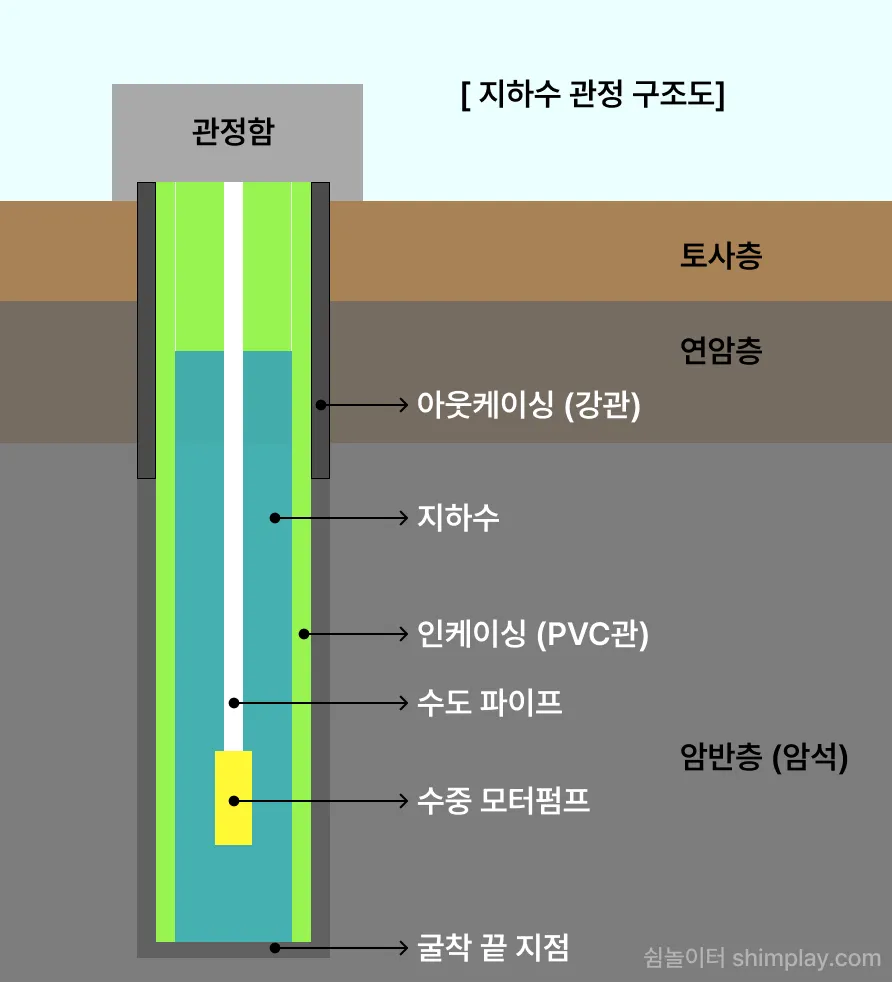

    💡 케이싱이란? 관정 벽이 무너지거나 토사가 유입되는 걸 막기 위해 설치하는 관

  • 아웃케이싱 : 지하 암반층 까지 관정 내부 붕괴를 막아주는 금속재질의 관

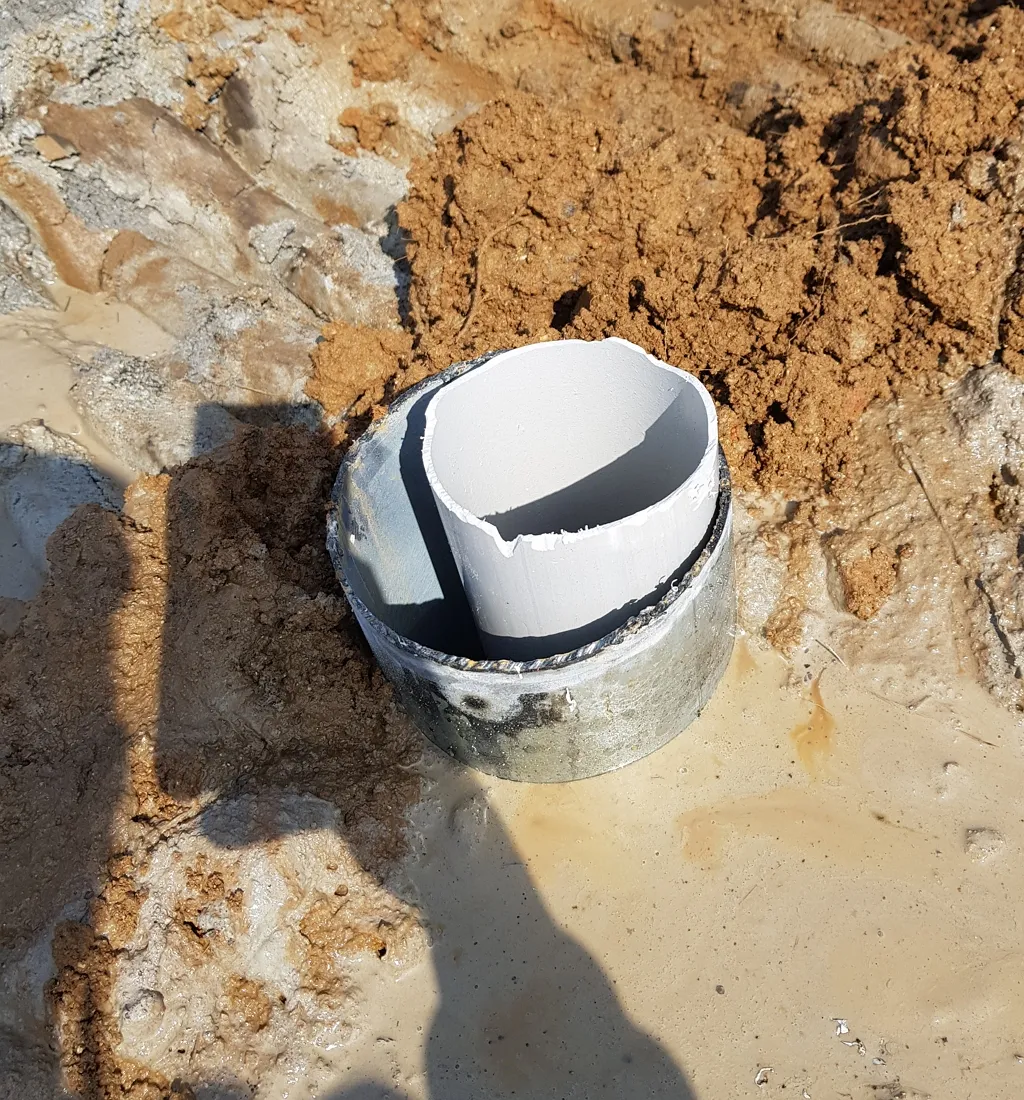

  • 인케이싱 : 관정에 이물질 유입을 줄여주는 PVC 재질의 관 (모터 수명 연장에 도움)

③ 펌프·인버터·관정함 설치

  • 수중펌프 설치 : 수층 위치에 맞춰 적정 용량의 펌프를 설치

  • 인버터 설치 : 펌프 회전 속도를 조절하여 수량 조절 및 전력 효율 최적화

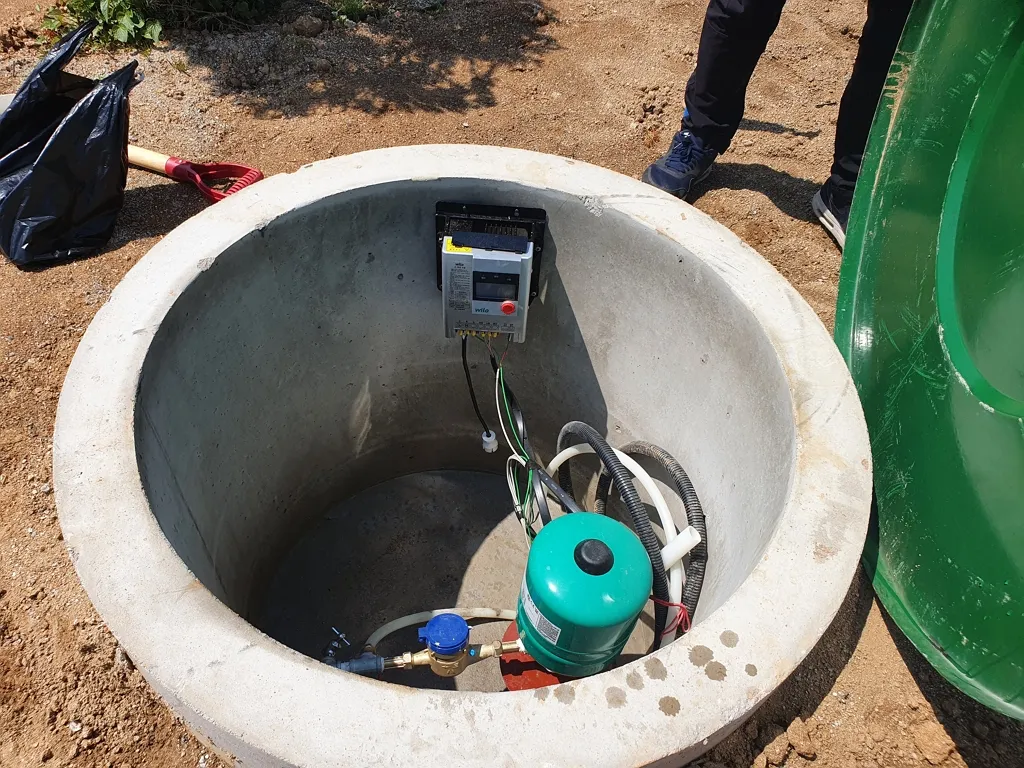

  • 관정함(보호함) 설치 : 외부 충격이나 오염, 동파 등을 방지하기 위한 콘크리트 보호 구조물 설치

    • 관정함 내부에 빗물, 누수, 결로수 등이 고이지 않도록 바닥에 배수구(호스) 설치

    • 겨울철 이용 시 동파 방지를 위해 관정함 내부 벽체에 단열재 부착


④ 물탱크 설치 (필요 시)

  • 펌프 시험가동 후 유량·수압 확인 후 설치 고려

  • 탱크 용량은 하루 사용량과 펌프 성능을 고려해 결정

  • 수질검사 전에는 탱크 연결 없이 채수하는 것이 안전

  • 겨울에도 사용할 경우 보온실, 배관 열선 처리 필수

⑤ 굴착 종료 신고

  • 굴착 완료 후 7일 이내

  • 굴착 위치도, 유량 측정 결과 등 첨부

  • 이 신고가 있어야 이용 신고 및 준공이 가능

⑥ 이용 신고 및 수질 검사

  • 생활용수, 음용수 기준에 따라 반드시 공인기관 수질검사 필요

  • 검사 항목 : 대장균, 질산성질소, 철, 망간, 탁도 등 약 40~50여개 항목

  • 수질 이상 시, 정화 장치 설치 또는 재검사 진행 권장

⑦ 준공 신고

  • 수질검사 통과 + 이용신고 완료 후

  • 관청에 최종 준공 신고 접수

  • 신고 완료 시 관정번호가 부여되고, 공식적으로 ‘등록’됨

✔️ 준공 후 지하수 개발 업체를 통해 준공 확인서를 받으세요.


4. 지하수 개발 시 주의사항

① 시공 업체 선정

시공 업체 선정 후 계약을 체결하면, 신청부터 최종 준공 신고까지 모든 과정을 시공 업체에서 진행하며, 건축주는 신청에 필요한 서류만 준비하여 전달하면 간편하게 진행할 수 있어요.

  • 지하수 개발·시공 등록 업체인지 확인

    • 무등록 업체 시공은 불법 개발로 간주될 수 있음

  • 온라인에서 개발 경험이 풍부한 업체인지 확인

    • 커뮤니티 활동을 하지 않는 업체라면 검색 등을 통해 검증된 업체인지 확인

② 계약 전 반드시 확인할 사항

  • 인케이싱 시공 여부와 추가 비용

    • 암반층까지 PVC 케이싱을 삽입하는 경우, 추가 비용이 발생할 수 있으므로 사전 확인

    • 사용하는 PVC 배관이 KS 인증 제품인지도 반드시 확인

  • 양수량 기재 (최소 5톤 이상 권장)

    • 양수량이 적을 경우 재시추 후 기존 공은 폐공 처리하며, 이에 대한 추가 공사비가 발생하지 않도록 계약서에 기재

  • 모터펌프 및 인버터 사양 확인

    • 모델명, 제원, 브랜드 등 구체적으로 기재하여 사후 분쟁 예방

    • 사용할 제품이 충분히 검증된 제품인지 확인 후 제품 변경 등에 대해서는 시공 업체와 별도 협의

  • 암반층 슬러리(돌가루) 처리 여부

    • 시추 후 발생하는 암편·토사 처리에 대한 협의

    • 다른 시설물(정화조나 배관 등) 매립 시 활용 여부 확인

③ 시공 시 현장 입회 권장

  • 주민 민원 가능성

    • 굴착 중 소음·진동·토사 날림 등으로 인해 민원 발생 우려

    • 시공 전 이웃에게 간단히 안내하거나, 입회하여 현장 정리 상황 확인 권장

  • 현장 토사·슬러리 정리 확인

    • 돌가루나 흙탕물이 주변 부지나 배수로로 유출되지 않도록 현장 수습 여부 점검

  • 시공 자재 및 장비 확인실제 사용된 펌프, 배관, 인버터, 케이싱 등이 계약서상의 제품과 일치하는지 입회 시 직접 확인

    • 실제 사용된 펌프, 배관, 인버터, 케이싱 등이 계약서상의 제품과 일치하는지 입회 시 직접 확인
